Subestação de energia do Cefet/RJ Petrópolis: próximos passos

Publicado: Quarta, 31 de Maio de 2023, 18h00 | Última atualização em Quarta, 31 de Maio de 2023, 18h02 | Acessos: 768

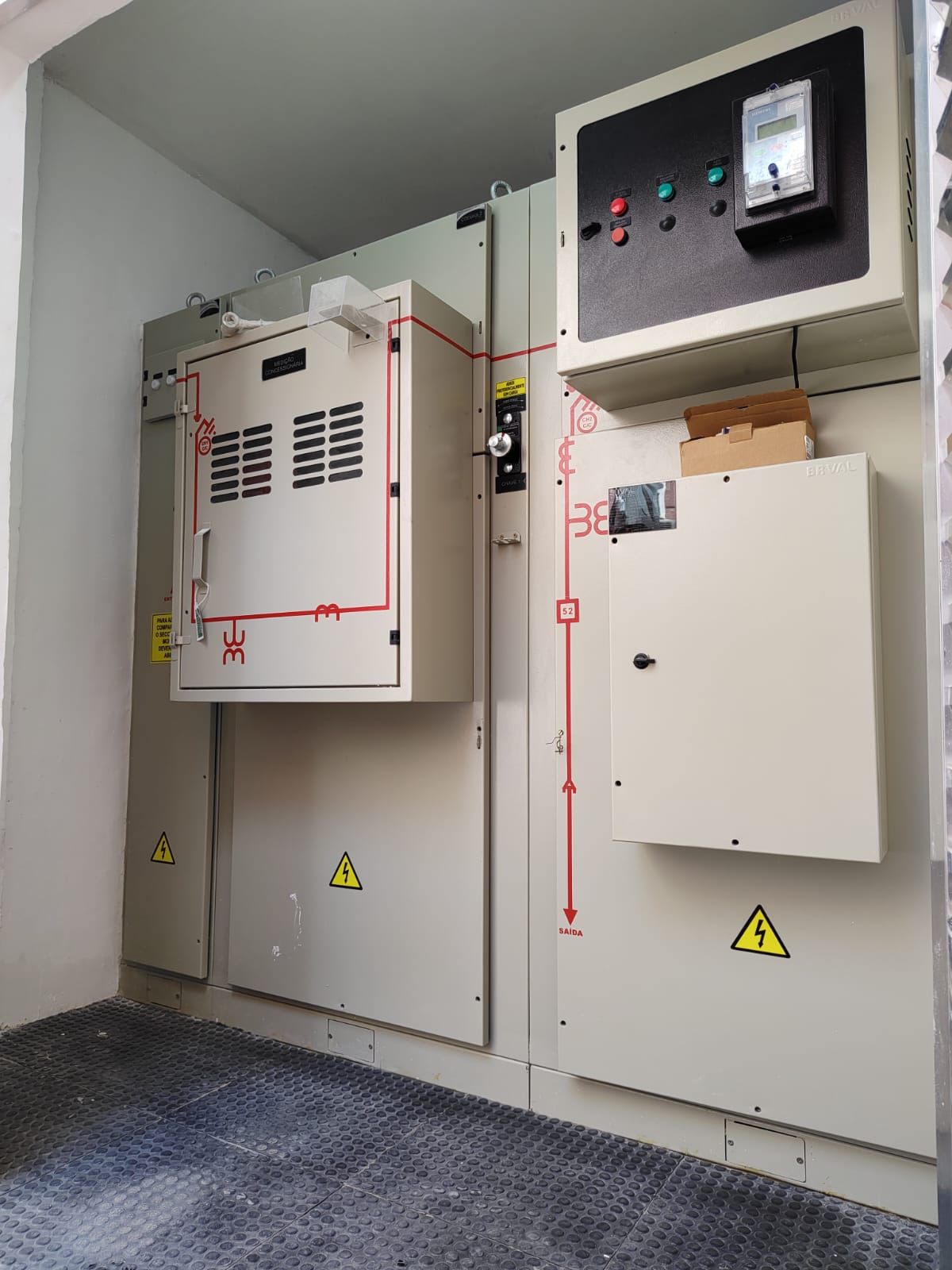

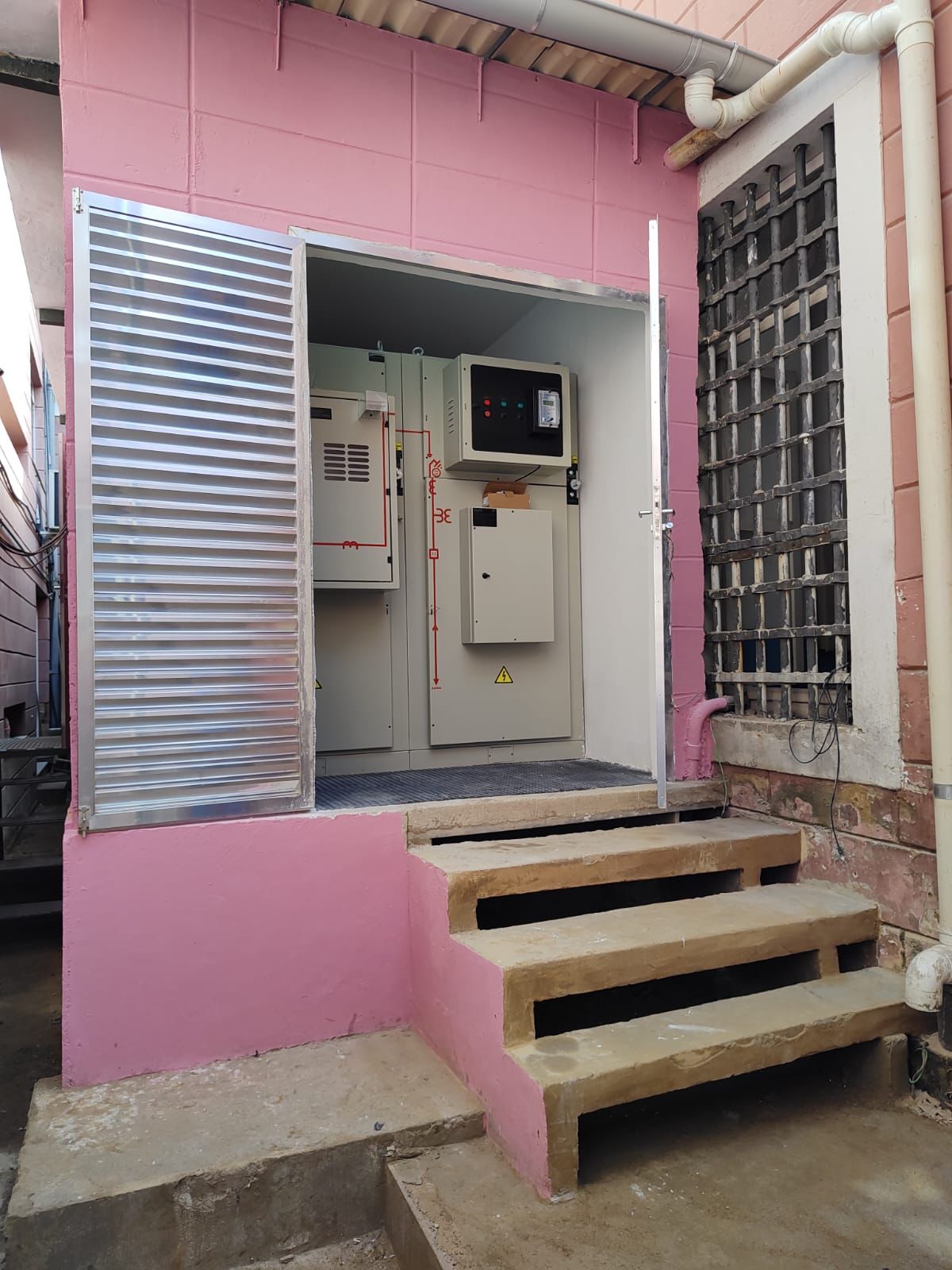

No último dia 23 de maio, o Cefet/RJ Petrópolis recebeu a visita de equipes de projeto e instalação da concessionária Enel. Junto a representantes da 3A, empresa executora da obra da subestação, as equipes analisaram a execução do projeto e aprovaram dar seguimento às etapas necessárias até a energização da subestação.

Confira os próximos passos:

  • Análise do projeto frente ao executado, verificação da documentação entregue e recolhimento dos tributos;
  • Entrega da análise final pela Enel e realização de pequenas correções (caso sejam apontadas);
  • Agendamento de instalação dos equipamentos de medição no painel pela Enel e 3A. (Os equipamentos aqui citados são fornecidos unicamente pela Enel, que supervisionará in loco o processo de instalação pela 3A);
  • Ligação da subestação.

A estimativa destes próximos passos é de 2 meses. Assim que a subestação for ligada, a unidade Petrópolis estará habilitada a retornar ao seu funcionamento completo, similar ao período anterior à pandemia e às enchentes de 2022. Dessa forma, o uso de salas, coordenações, setores administrativos, internet e laboratórios será ampliado e o trabalho dos servidores técnico-administrativos poderá retornar ao modelo presencial ou híbrido, conforme solicitado via Programa de Gestão e Desempenho (PGD) do Cefet/RJ.



A obra de reconstrução da subestação foi realizada após os danos causados pelas enchentes de fevereiro e março de 2022, em Petrópolis
